長長的隧道深處,陣陣機械聲轟鳴,作業人員在洞內緊張有序地施工,不舍晝夜,頑強掘進。2018年底,項目10座隧道已經全部開挖進洞,累計掘進6023m,其中都南匝道隧道順利貫通。春節復工后,項目員工明確目標、強振信心、鼓足干勁,以?shī)^斗的姿態為完成攻堅任務砥礪向前。
賀州至巴馬高速公路(都安至巴馬段)一分部主線全長22.780km,其中主線隧道9座,全長7829.8m,占主線長度的34.37%,都南匝道隧道1座,設計長度191m。自2017年5月進場籌備以來,項目全體人員在崇山峻嶺中披荊斬棘,在酷暑寒冬中執著堅守,為隧道攻堅努力拼搏、決心奮戰,為都巴高速建設灑汗水、獻青春,為瑤鄉發展勇?lián)?、勤作為?/span>
主動出擊 勇克征拆難關
項目工程建設從一開始便面臨著時間緊、難度大、任務重的困難,隧道施工更是一塊難啃的“硬骨頭”,能否確保隧道工程順利施工便成了關鍵中的關鍵。
項目全體員工以完成年度目標為己任,不等不靠,主動出擊,積極推動征拆工作的開展。在下排1#隧道籌備進洞施工過程中,由于設計線路優化調整,當地政府受重復量地、量地有偏差、征拆籌集資金不足等因素影響,征地工作一度停滯。為盡快實現隧道進洞,分部積極與指揮部、兩縣分指揮部溝通協調,在資金有限的情況下?lián)屜葍冬F隧道口土地補償款和墳墓拆遷款,優先解決場站建設和機械設備進場的用地問題,為隧道進洞奠定基礎。

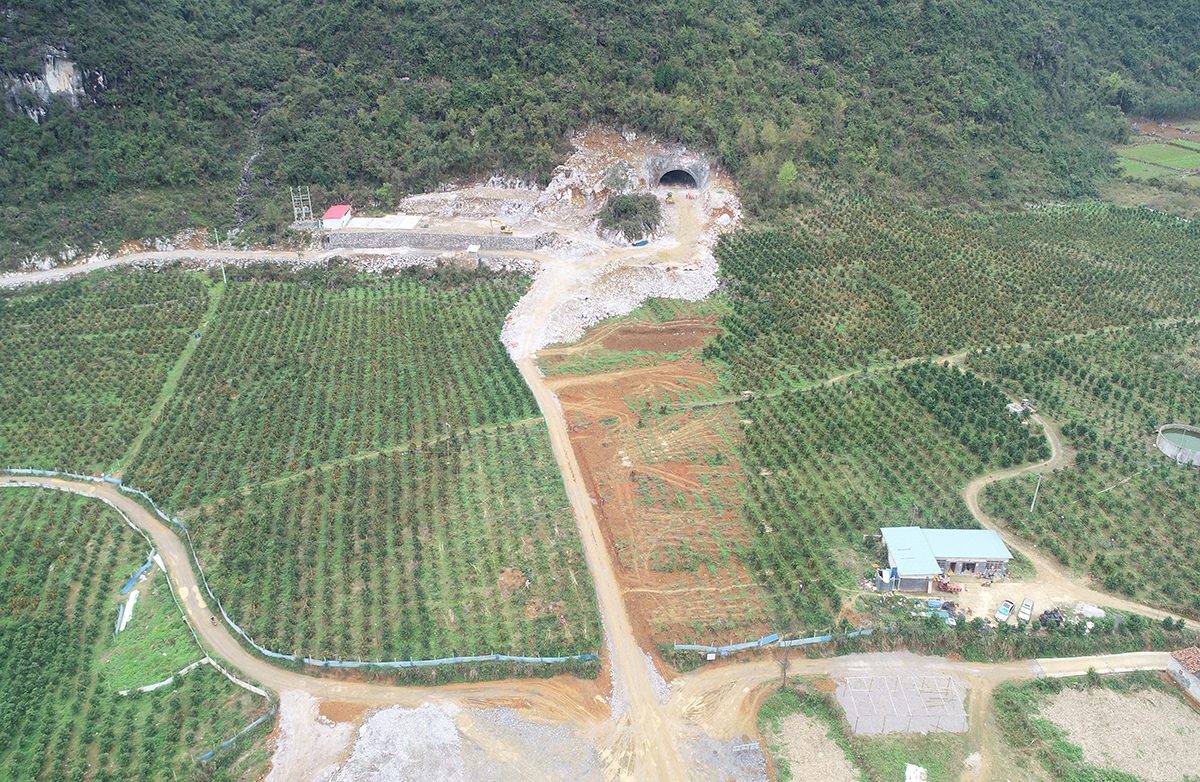

面對艱巨而繁重的征拆任務,項目領導帶領員工不松懈、不退卻,“有條件要上,沒有條件創(chuàng )造條件也要上!”對內,項目領導多次召集專題會(huì )議討論工作推進計劃,樹立“人人都是協調員”的思想,推進征拆工作不斷步入正軌;對外,項目加強與指揮部、兩縣分指揮部的溝通協調。萬寧隧道和弄叩隧道受果園種植影響遲遲不得開工,大家看在眼里,急在心里。經過多方談?wù)撗芯繘Q定:萬寧隧道采用“曲線救國”策略,暫時繞開主線用地從側面租用山地開路至隧道口,以確保隧道順利進洞;弄叩隧道經與果園老板多次磋商,按市場價買斷6米寬主線用地內果樹,為分部大型機械進駐施工打下良好基礎。為了體現“以人為本”的理念,都安分指揮部與兩個果園簽訂補償協議,要求于2月15日移交土地,但時至今日,萬寧隧道口果園用地仍未解決。

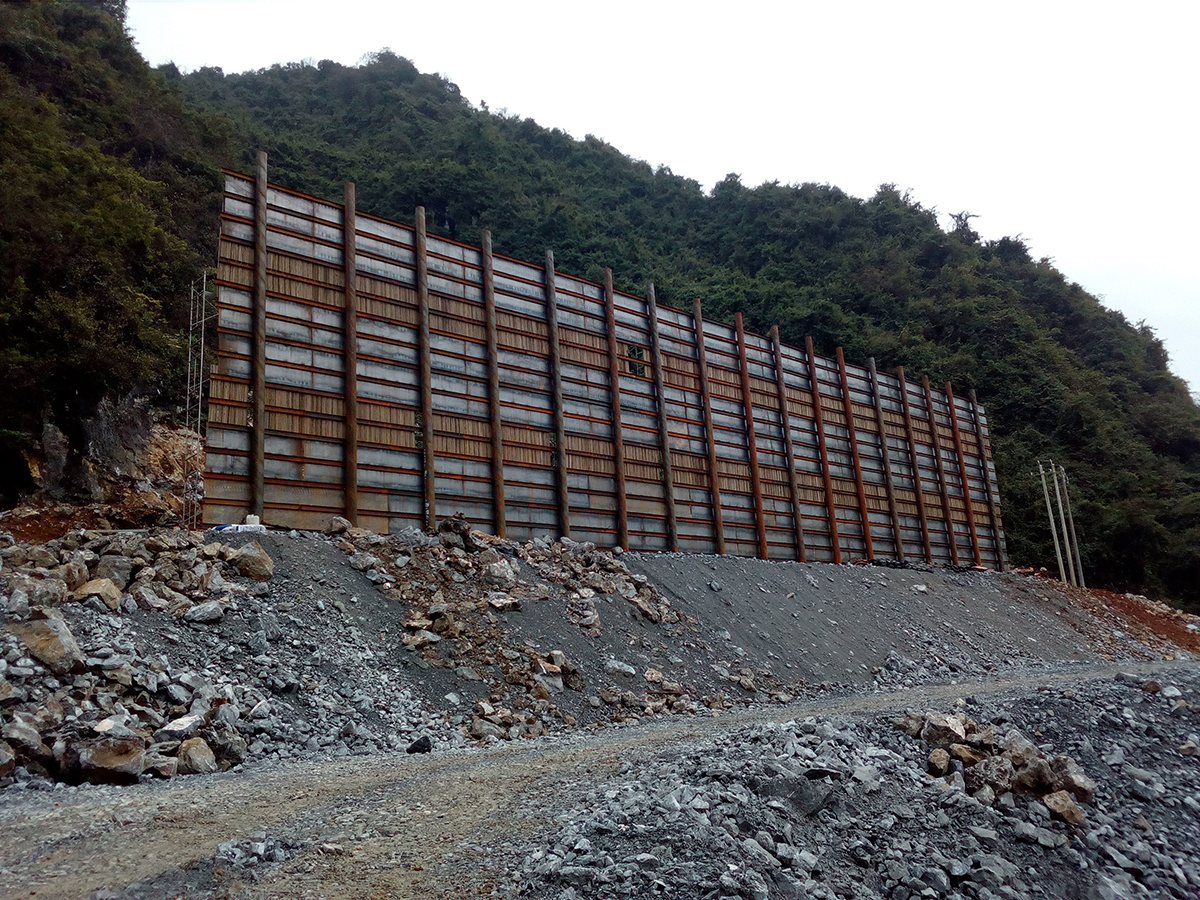

爆破是隧道開挖施工的必要環節。除地質條件外,項目隧道施工還受交通條件的影響,其中弄莫隧道(巴馬端)洞口距離蘭海高速(都安至南寧段)120m,與高速公路高差10m,隧道洞口進行爆破施工作業面臨很大的安全壓力。

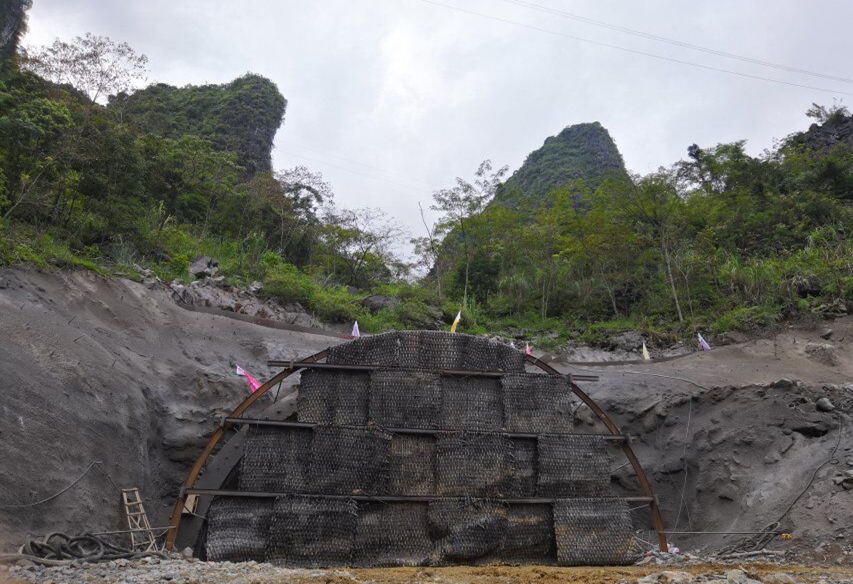

施工安全要保證,工程進度也不能耽擱。面對困難和挑戰,項目員工團結奮進、群策群力,根據現場情況不斷探索,尋求新的解決方法。針對弄莫隧道出口的特殊情況,除了在隧道洞口采用控制性爆破,爆破面采用雙層炮被進行防護之外,項目決定在隧道洞口15m外采用橡膠炮被和爆破防護鋼板擋墻修建“安全墻堡”,對爆破飛散物進行二次阻擋,有效降低了對高速公路的通行安全造成的影響,也成為了項目安全防線中一道亮麗的風景線。同時,項目堅持“安全第一、預防為主、綜合治理”的方針,安排專職安全員在施工現場進行安全警戒和管理,嚴格按照爆破程序進行爆破作業,有效保證了弄莫隧道出口的施工安全和施工進度。
由于房屋征拆問題,搬遷不徹底,工程建設過程中村民干擾時有發生。弄六隧道(都安端)施工洞口前方有十幾戶居民,最近的房屋距離隧道洞口不足50m,給隧道洞口施工安全帶來了較大的困難。第一次爆破過程中,由于產生的飛石飛濺到隧道洞口周邊房屋,遇到村民進行阻工,對施工進度造成影響。項目和隧道勞務隊發揚不怕挨罵、不怕委屈的精神,耐心、細致地做好群眾的思想工作,經過多次與村民協商,得到了村民的理解與配合。在不影響村民生活的情況下,項目在隧道洞口設置炮被墻封堵隧道洞口開挖面,采用靜態爆破和控制性爆破結合的方式開挖隧道洞口,有效防止了爆破施工對周邊居民和民房造成的威脅, 確保隧道洞口的施工安全和施工進度。
項目隧道穿越多座山體,多地處巖溶地質發育帶,屬于不良地質,施工難度較大。其中,弄莫隧道為項目控制性工程,是全線最長的隧道,在隧道開挖進洞50m-150m的過程中便遇到了許多填充型小溶洞,施工存在較大的安全隱患,嚴重影響隧道的順利掘進。為了確保隧道施工質量、安全及進度,項目決定加大設備、資金投入,在向廣西路建集團進行反饋并經專人到施工現場實地調查后,引進意大利卡薩格蘭地公司生產的C6XP多功能鉆機,對弄莫隧道溶洞地質進行勘察,不斷克服隧道施工中遇到的難題,全力沖刺年度生產目標。

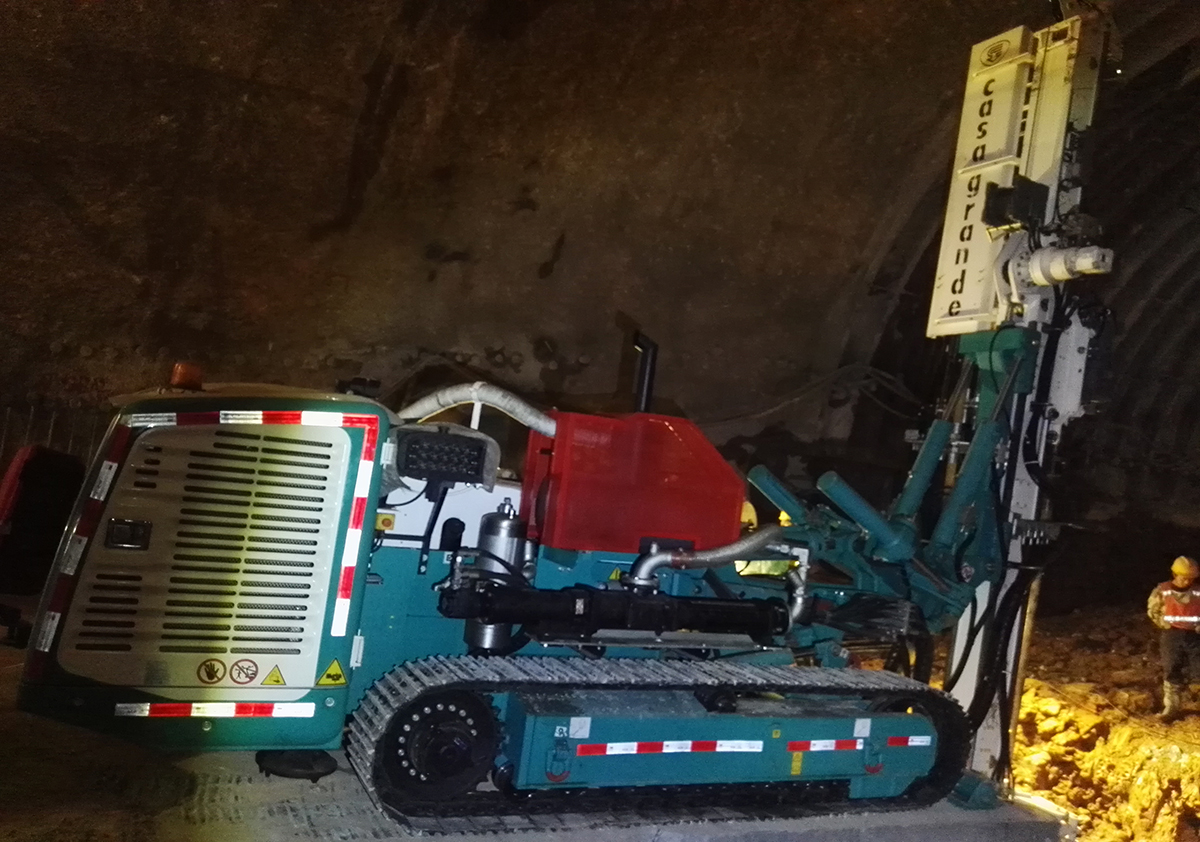

C6XP多功能鉆機在隧道內鉆孔探測
為大力推進工程進度,項目還將C6XP多功能鉆機應用于下排2#隧道、弄六隧道、美藥隧道和巖香隧道進行超前水平地質鉆探,提前了解隧道前方的地質情況再進行施工,大大減少了因地勘不明確導致的誤工或工期拖延時間。多功能鉆機的引進,為項目隧道工程的順利開展打開了新的局面,極大鼓動了項目員工繼續以飽滿的熱情在群山峻嶺間攻堅克難,為實現隧道全面貫通團結奮進、頑強拼搏。
加強管理 打造品質都巴
為了打造“品質都巴綠色公路”品牌,提升隧道施工過程的文明施工和整體工程質量,項目不斷加強對隧道施工的管理,提高在隧道文明施工和標準化建設方面的管理水平,并在弄莫隧道、弄六隧道及美藥隧道引進了車載式多功能清掃機,在隧道路面清掃、洞內空氣除塵、洞內支護檢測三個方面發揮了重要作用。通過運用多功能清掃機,項目隧道路面更清潔,隧道洞內空氣更清潔,隧道工程施工檢測更方便,促進了隧道文明施工的建設,為項目打造“品質都巴綠色公路”品牌奠定了基礎。
如今,在項目領導班子的帶領下,項目員工團結協作,奮進向前,展現路建人的責任與擔當,以“特別能吃苦、特別能奉獻、特別能戰斗”的路建鐵軍精神,攻克一個又一個隧道施工難題,穩步推進項目工程建設。
